泰钢OG项目建设记实
1
上图为2018年5月16日金瀚环保泰钢项目部成员与业主方、监理方、设计院共同在山东泰山钢铁集团有限公司工程建设部参加炼钢厂1#转炉一次除尘湿法改造首次会。
2
上图为2018年5月18日金瀚环保泰钢项目部成员与施工单位召开开工前准备会,施工单位各专业主要负责人全部参会。
3

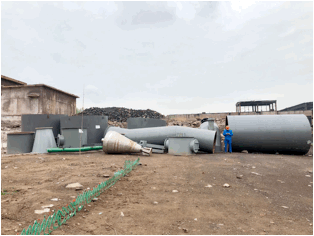

上图为泰钢炼钢厂1#转炉一次除尘湿法改造所要用到的设备及配件堆放场地。
4

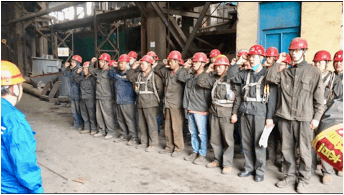

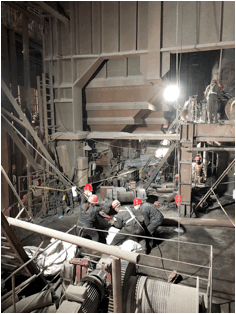

上图为金瀚环保泰钢项目部安全经理率领全体施工人员于每天早晨6点半进行安全宣誓,对当日危险源辨识与分析,传达安全应对措施,所有人员签字后开工。
5

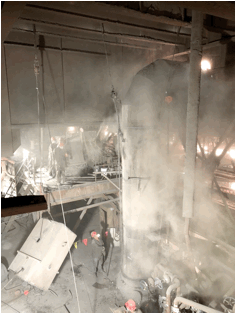

上图为泰钢项目施工单位主力队伍在空中灰尘含量巨大的情况下进行旧洗涤塔的清扫、拆除作业。整套原有除尘系统的拆除作业日均投入33人并于3天完成。
6
上图为旧脱水器管道拆除场景,现场沉积的灰尘扑面而来。
7

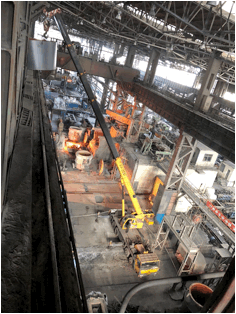

上图为施工人员在场地受限的情况下,巧妙利用卷扬机、行车、手拉葫芦等工具将废旧材料、施工垃圾从23米作业平台送至厂外集中处理。
8
上图为金瀚环保泰钢项目安全经理带领施工单位对23米平台临边围栏增加警示绳、加强防护。
9

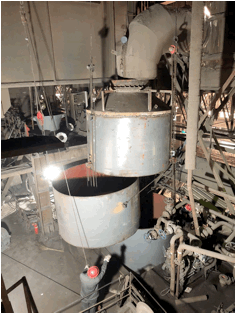

上图为2018年5月23日洗涤塔拆除完成,进入安装阶段,非金属补偿器开始吊装。
10
上图为2018年5月24日,吊车将新洗涤塔一段筒体调运至23米平台。
11

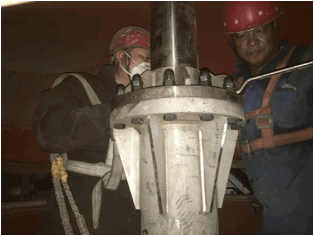

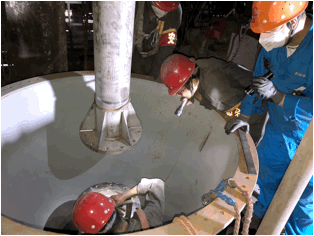

上图为金瀚环保泰钢项目经理进入人孔,仔细检测环缝内锥到外筒体内壁间隙,保证气流均匀分布通过。

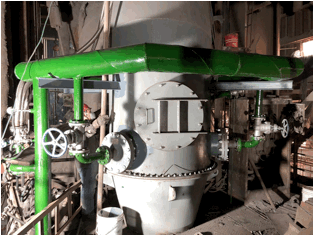

12

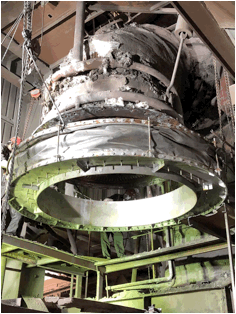

上图为2018年5月28日,正在吊装的新脱水器最后一段。
13
上图为施工单位技术人员进入环缝筒体内寻找连接杆水平位置。
14

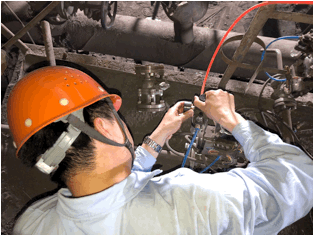

上图为施工人员进入35度高温的环缝内部紧固连接杆。
15
上图为金瀚环保泰钢项目经理指导施工人员汽化烟道上端开孔周围管道焊接方向。
16
上图为2018年5月30日,施工人员在安装洗涤塔上的喷枪、水平找正。
17
上图为金瀚环保泰钢项目经理调试微差压氮气吹扫系统。
18
上图为2018年6月3日,环缝部位刷漆出新后的状态。整套新湿法除尘装置、管道、钢平台、楼梯扶手等当日全部刷漆完成。
19
上图为2018年6月4日转炉操作室内,各专业人员在为转炉顺利投产进行周密的准备。
20

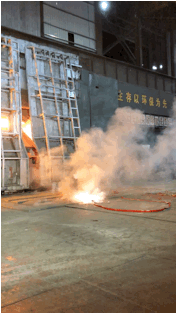

上图为2018年6月4日泰钢炼钢厂庆祝1#转炉恢复生产时鞭炮齐鸣的热闹场面。这也意味着金瀚环保泰钢项目部经过14天紧锣密鼓的施工,圆满完成本次转炉一次除尘湿法改造任务。
21
上图为2018年7月26日,金瀚环保泰钢项目部组织环境检测机构对泰钢炼钢厂1#转炉放散烟气进行7个炉次的检测。
22

2018年8月5日,在收到的废气检测报告中显示废气颗粒物浓度小于25mg/m3,满足合同要求,这是南京金瀚环保科技有限公司在山东泰山钢铁集团有限公司成功完成的第二个转炉湿法除尘改造项目,也是外地环保工程项目第二个成功的案例。
叶飞
2018年8月14日
